2)給水材料檢查(應檢查檢驗報告、合格證、衛生許可證、現場實際測量、觀感檢查等)
3)閥門進場驗收:檢查質量證明文件、材質、型號是否符合設計要求。按規范要求進行強度及密閉性試驗檢驗。
4)管道安裝工藝:熱熔連接、卡箍連接、絲扣連接按規范進行。管道吊架安裝應檢查材料后進行實際測量(截面積測量),吊架間距應符合要求。
5)管道壓力試驗:設計有要求時按設計進行,設計無要求時不能低于0.6mpa,始端裝閥裝壓力表、末端裝排氣管及閥門,壓力符合要求后進行末端泄水 (時間可適當延長)。
6)生活水箱:一般為不銹鋼材質,食品級304、現場檢查,可用磁鐵檢驗(不吸為好材料)內拉筋、人孔、梯子、進出口、溢流管、排污管按圖施工(人孔枷鎖)并做滿水試驗,基礎高于50cm水箱下設置10#鍍鋅槽鋼,詳見圖集:
不銹鋼生活水箱
過結構縫按圖安裝伸縮節,單獨吊架,系統壓力試驗完成后進行沖洗、水質化驗(符合飲用水標準后使用)。
3.2.3中水系統(再生水)
1)市政雨水、衛生間臺盆用水、廚房洗菜滌水、衛生間洗滌洗澡水進行二次處理凈化后進行再次利用,用于沖洗衛生間、室外綠化澆灑、路面灑水使用等。
2)給水管安裝:檢查給水材料、品牌、規格、檢驗報告、合格證、衛生達標文件等(有效期)。施工工藝,吊架安裝密度符合要求DN大于50設防晃動支架(門字架)閥門水表大于100時設獨立吊架,水表前直管段應為直徑的八倍長度。
3)給排水管管道過墻設套管,套管長度與墻厚度相同,過樓板設套管,衛生間套管高出凈地面5cm以上,屋面高出凈地面10cm以上,其余均為3cm以上,并且應同心、大兩個號,內用不燃材料封堵。衛生間排水支管敷設,辦公樓應高出凈地面5cm以上并在一條線上,排水軟管、存水彎水封不低于5cm對管口進行封堵(不能漏氣);臺盆都應進行打膠處理。
3.2.4消防系統
1)消火栓系統,兩個泵一用一備,檢查其型號、流量、揚程、符合設計要求,品牌符合建設單位要求。消防箱及內配選用需檢查檢驗報告、材質厚度、玻璃厚度,滅火器配置總重量或壓力在1.3-1.6Mpa之間。消防水龍帶規范要求正負30cm,25m的水龍帶應在24.7m以上。消火栓頭有減壓孔板時應為銅或不銹鋼材質(查檢驗報告)。
2)箱體安裝橫平豎直,栓頭離凈地面110±2cm,并做到開門見栓(門方向不能裝反).水帶接頭內應有卡簧、外有壓緊接頭。
3)消火栓系統管材驗收:焊接鋼管、鍍鋅鋼管壓力試驗時逐步加壓,人不能站在堵頭正前方,應在側面檢查是否有變形及滲漏等。
3.2.5自噴系統
1)兩個泵一用一備,檢查其型號、流量、揚程、符合設計要求,品牌符合建設單位要求。按設計要求確定危險等級,噴頭進場按GB50261-2016進行強度及溫度試驗,強度試驗3 Mpa、溫度試驗70℃,1min內爆裂。噴頭末端設防晃動吊架,末端泄水設壓力表及閥門,泄水口應有排水措施(拖布池、臺盆、地漏均可)。
2)安裝過程質量控制,管徑≥100時----卡箍連接;管徑<100時---絲扣連接。對外露絲口進行防腐處理。壓力試驗:規范要求不能低于1.4Mpa。
3)噴頭安裝前應對壓力試驗完成的管道進行沖洗,應與裝飾單位進行溝通,盡量居中安裝。吊頂前進行二次試壓(下調管連接口較多)。
4)消防泵安裝:基礎驗收、螺栓預埋、泵安裝需在一條線上。軟接、閥門、立管等需在一條線上。壓力表設置、泄水閥設置(持壓閥)應按圖施工。
5)消防水系統試驗
1)消火栓取試驗箱進行試射。
2)自噴系統,末端泄壓試驗。
4 調試

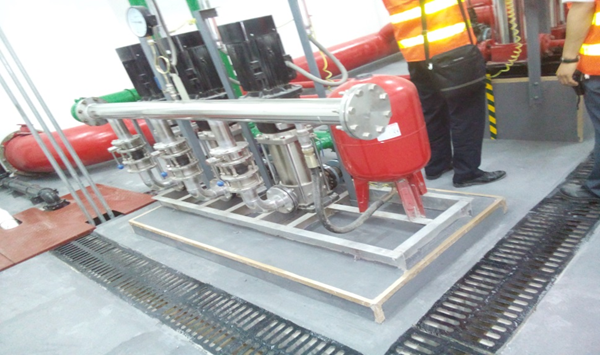

4.1給水:末端壓力滿足要求,變頻供水設備單機試運行與電器專業配合,點動運行、空載試運行符合要求后,帶負荷試運行(排氣)設置電接點壓力表。
4.2消火栓泵:單機試運行,點動運轉和無負荷試運轉,帶負荷試運行(排氣)屋面試射;靜水壓力實驗箱不低于0.07Mpa,動水壓力不小于0.23Mpa才能保證試射10m充實水柱。
4.3自噴系統:末端泄水,末端設置壓力有0.4~0.5Mpa,當降至0.2~0.3Mpa系統啟泵。
4.4 泵試運轉:啟泵后,壓力正常、泵體溫度正常,方可進行下道工序。

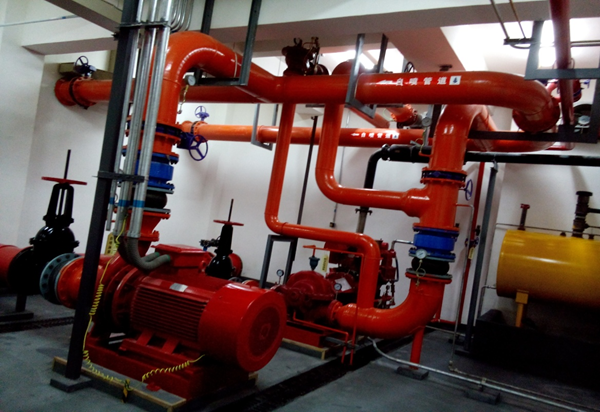

消防泵房設備安裝
5 室外工程
5.1室外工程包括雨水、污水系統,生活給水、中水系統,消火栓系統及自動噴淋給水系統。雨污水系統管徑較大,對材料要求較高,應驗收材料管壁的厚度及管材環鋼度,(S2,S1,S0)雨污水管溝開挖較深,應要求施工單位按圖放坡,注意施工安全,管線標高驗收,特別是起始標高與市政接口(末端)標高,管基礎應按要求進行灰土夯實處理,地基夯實完成后按要求進行鋪沙,一般管底有7-10cm細砂,側面沙高度為管子底部的120度,約為10cm,管道接口應嚴密,坡度等平直,檢查井進水管出水管標高確定,內外進行密封處理,管井內外壁防水砂漿粉刷,檢查井蓋與完成路面標高一致,雨水篦子應低于路面10mm。嚴格監督排水管道閉水試驗和給水管道的壓力試驗。
5.2 室外化糞池開挖深度一般大于5米,開挖時特別注意安全,應要求施工單位進行放坡處理或挫臺處理確保安全,做好基坑支護措施。底部按設計要求處理(如采用玻璃鋼化糞池按供應商要求進行處理,并在周圍用沙回填,監理工程師特別注意進出口標高及排氣管設置,排氣管屬于易燃易爆氣體,應設置在安全隱蔽處(墻根或綠化帶中)。
5.3消防水池土建施工時柔性防水套管預埋隨工程進度進行驗收,核驗標高,應位置正確平直(以保證后期連接管道平直)驗收合格后進行焊接加固,通氣管按設計要求進行設置,后期施工下翻180度接頭焊接防蟲網。
5.4 室外生活給水:按圖設閥門給水井,第一個總給水井一般由當?shù)刈詠硭臼┕?,現場密切配合。室外給水管材驗收,材質厚度壓力等應符合設計要求,安裝完成后進行壓力試驗(始端裝壓力表打壓,末端安裝排氣管及閥門進行泄水)如室外給水管是鑄鐵給水管承插連接時在試壓前一定在轉彎處進行加固,防止管件滑移漏水等現象出現。
熱熔管連接:因室外管徑較大,要特別注意施工工藝。
5.5室外消火栓一般為市政給水,按圖進行施工,室外消火栓連接法蘭應與地面標高相同,施工完成后進行試射(充實水柱10米以上)。
5.6室外自噴系統:自噴環網與室內自噴系統相連接,室外與室內連接一般采用成套設備(有地上式,地下式,墻壁式),地上式標高與室外消火栓標高相同,地下式接口離井蓋不能大于40cm,便于使用時連接,墻壁式按設計標高進行安裝,施工完成后標識應明確。

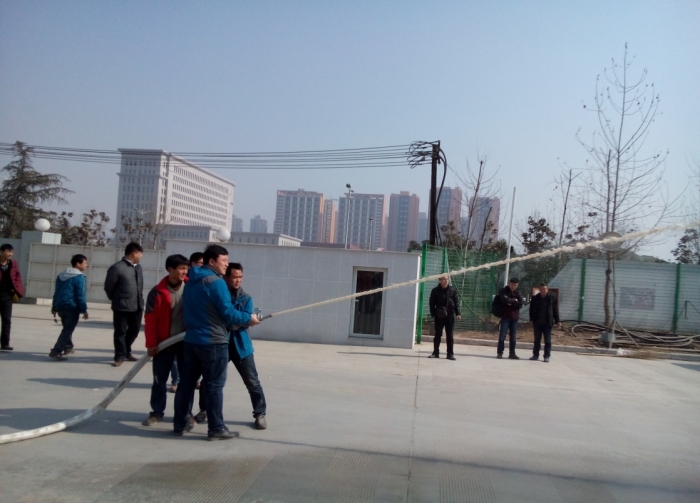

室外消火栓試射(充實水柱10米以上)
室外工程施工管溝及各式井底部處理一定要檢查到位夯實,回填過程巡視檢查,分批夯實,確保后期不下沉(室外綠化施工完成后為保證成活率大量灑水導致管溝下沉等原因)。
6消防系統調試
6.1以消防報警系統施工單位為主線,其他單位配合(總包、空調、防排煙、幕墻、門窗、電梯等)。
6.2消防系統單系統調試:消防系統各施工單位按設計完成自己施工內容,點對點單點調試,各個設備必須能啟動運轉,各點位必須達到功能要求,單系統合格率必須達到90%以上方可進行聯調。
對個別點位存在問題,要求查明是設計問題、施工問題,還是配合單位問題,并完成整改。
6.3編制聯合調試方案:人員組成、通信設備。
6.4聯動:電系統煙感報警,防火卷簾動作(延時供人員逃生)應急燈開啟、防排煙、正壓送風開啟,消防廣播報警系統開啟、空調系統關閉;水系統,消火栓開啟(擊碎報警按鈕報警)啟泵;自噴系統噴頭溫度達到70℃,爆裂噴水、水流指示器、信號閥開啟、啟泵;空調系統---防火閥68℃接到信號關閉空調系統及送風系統,排煙閥68℃接到信號開啟并聯動排煙及正壓送風設備開啟,排煙閥280℃熔斷關閉。

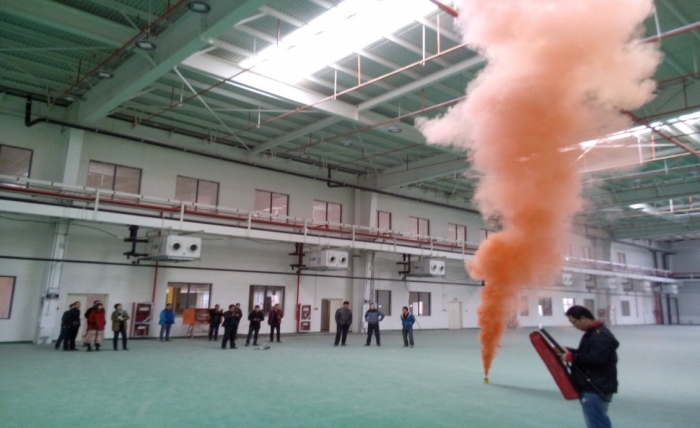

消防煙幕彈檢測報警系統
7 消防檢測
各系統對單調、聯動調試均達到設計及功能相關要求,才能進行消防檢測。
消防檢測單位需具備檢測資質。檢測時按系統、按點位,全覆蓋對設備進行火災報警聯動模擬,防排煙系統能夠正常啟動、停止。風口風量、風壓通過儀器檢測達到設計要求,防火門能夠正常開啟、閉門器動作正常,門禁系統自動釋放。消防電梯聯動時強制降至一樓。防火卷簾正常動作(卷簾上部吊頂內需防火板進行物理隔離)。應急照明、疏散指示正常工作,人員能在接到信號,正常逃生等。消防廣播系統播報火災預警信息。各項功能達到設計要求后,出具消防功能檢測合格報告,才能進行政府參與的消防驗收。
8 結束語
綜上所述,建筑給排水工程施工質量的好壞會很大程度地影響到建筑工程使用功能,任何一個環節出現質量或者安全問題,都會關系到使用功能和維修成本。因此在工程的施工期間,監理人員必須認真熟悉圖紙,現場巡視檢查,明白各系統關鍵環節、關鍵控制點,嚴格驗收程序,未雨綢繆,嚴把材料設備進場驗收關及各環節質量驗收關,確保建筑給排水工程施工質量。
作者簡介:何軍科,供職于西安普邁項目管理有限公司,國家注冊監理工程師、國家注冊設備監理工程師,曾擔任西安地鐵4號線、9號線機電安裝與裝飾監理項目組長及西安地鐵5號線二期裝修與機電安裝項目總監理工程師,擔任多項房建高層、超高層項目總監理工程師。擔任項目總監的“施耐德西安電氣設備新廠建設項目”榮獲2016-2017年度獲得國家優質工程獎。聯系電話13991839385,西安市太白南路139號云圖中心4層。
